武汉地铁新线,要来了!亚洲第一
近日,武汉轨道交通12号线(以下简称12号线)传来消息:正在空载试跑,首开段(钢都花园站至墨水湖公园站)预计今年5月具备开通条件。
作为亚洲最长、武汉唯一的地铁环线,12号线全长59.9公里,串联硚口、江汉、江岸、青山、洪山、武昌、汉阳7个中心城区。
12号线列车共有79列,每列6节编组,共474节车厢,全部由武汉中车长客轨道车辆有限公司生产。地铁列车是怎么造出来的?有哪些亮点?近日,长江日报记者进行了实地探访。
点击看大图
▽

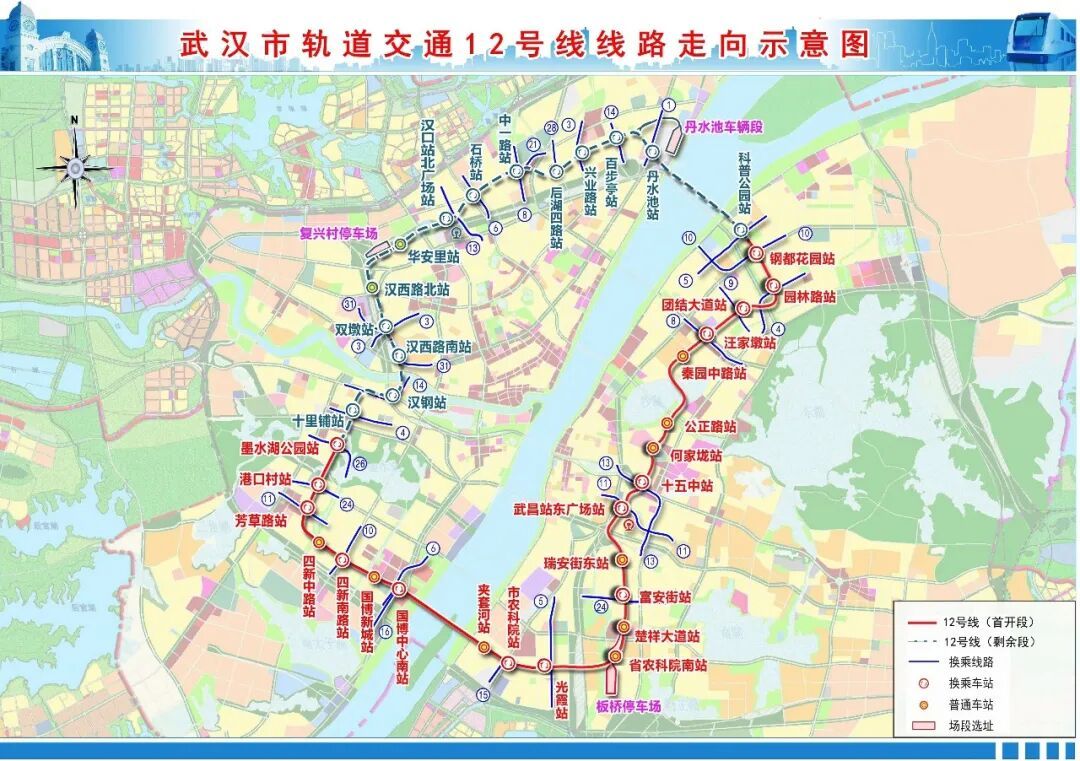

武汉市轨道交通12号线线路走向示意图。
空间更大、噪声更小,稳定性更好
1月22日,记者来到位于黄陂的武汉中车长客轨道车辆有限公司,该公司华中区域总经理娄玉飞介绍,12号线列车建造之初就被定义为“精品车”,要求将列车打造成工艺品水准。

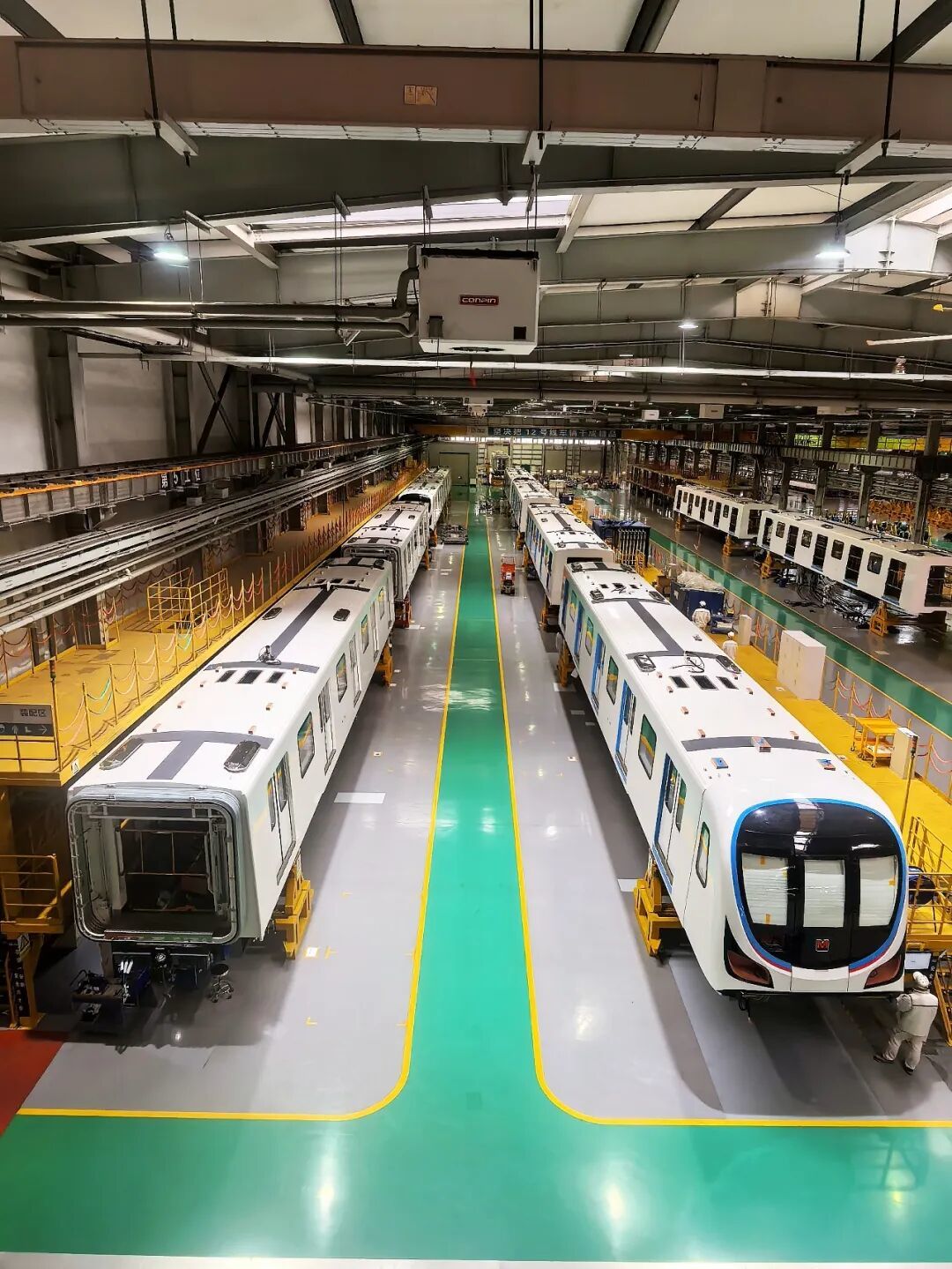

武汉中车长客轨道车辆有限公司车间。
技术部负责人隋娟娟揭秘了12号线的技术亮点。12号线列车采用A型铝合金电动客车,最高运行速度每小时80公里。隋娟娟解释了A型车与传统B型车的区别:B型车每节车厢有8个门,A型车每节车厢10个门,车身变长,空间更大。
12号线的内部装饰设计也有提升。比如,一些扶手从“凸出式”变成了“隐藏式”,乘客会感受到使用空间更宽敞。此外,车体首次使用了更环保的水性漆。
相比传统B型车,12号线列车新增了智能运营维护管理系统——列车每天都会进行自检,并将相关检测结果传送给调度室。
隋娟娟介绍,造地铁列车有点像拼乐高,每一列地铁列车要组装四千多个零部件,要考虑安全、精确、美观。
比如,列车装配后的常见缝隙,在12号线列车的生产中,曾被娄玉飞以“不协调”要求调整,经过多次改进,最终实现相邻中顶板之间缝隙控制在2.5毫米至3.5毫米,侧边缝隙控制在2毫米至2.5毫米,“表面上你看到的是一个缝,实际上内置结构要反复衡量”。
“怎么定义‘精品车’?”
“如果一个缝的细节能安装得这么标准,其他部位就更不必说了。”隋娟娟说。
12号线列车将实现全自动无人驾驶。相比同样是无人驾驶的5号列车,12号线先进在哪里?
隋娟娟介绍,列车行驶实验时会测试噪声,“地铁行驶到某些地方时,会产生一些啸叫声”。按国家标准,噪声应控制在75分贝以内,12号线列车通过内藏门系统,隔音性能由23分贝提升至25分贝,这意味着可将车内噪声降低2分贝。
通过型材的优化,12号线列车较5号线列车重量减轻5%,相当于一辆车减重4.5吨,瘦身后更省电,制动也更敏捷。
外观上,12号线列车采用了全新的设计方案,车头大灯采用京剧脸谱中的“英雄之眼”,眼角上扬。
车门遇到障碍时,全自动无人驾驶列车能迅速反应吗?记者假设:车门在关闭过程中,如果有心急的乘客强行挤上去,会被夹伤吗?
隋娟娟回答:如果有乘客强行上车,车门会自动弹开,待乘客进车厢后,车门关闭,列车起步。车门在没有完全关闭前,列车是不会开动的。
隋娟娟总结,12号线列车“给乘客的体验是空间更大、噪声更小,稳定性更好”。
一列地铁全制造周期有300多道工序
22日下午,记者来到武汉中车长客轨道车辆有限公司占地2.7万平方米的工厂。肉眼看去,车间一尘不染。进车间前,要先踩一个滚动的脚底除尘器。工作人员解释,车间为自流平地面,为方便作业和“气垫船”移动,地面不允许有灰尘。

武汉中车长客轨道车辆有限公司工人正在作业。
记者看到,产线上分布着9节车厢,形成一个U字形,工人们在进行组装、接线等工作。
15时许,工人将充气管接入车厢下方的“气垫船”,一节巨大的车厢腾空而起,在遥控器指挥下,缓缓被“悬浮”移送至U字形产线刚刚空出的一个工位上。
一线装配人员刘彬解释,此车厢是预组车间转运过来的。预组,指装配前的预先组装,为车体上工位装配打基础。
综合管理部精益主管张旭东向记者介绍,从2015年起,工厂开始了“精益”改革,从以往的“车不动人动”向“车动人不动”转变,让一切变得“节奏化”。目前,车间有两条产线,可实现每14天生产2列地铁车体。这样算下来,一周生产一列地铁。
“以前干活比较乱,假如有2个班组都要干这个活,二十几个人挤在一辆车上,互相容易‘打架’。”工龄12年的刘彬解释,以往“车不动人动”时,工人们需要将各自使用的物料、工具搬到另一辆车上,来回耽误工夫。改为“车动人不动”后按“节拍”生产,工人每天在固定的地方做固定的事,感觉“效率高一些”。
工位是最小的作业单元。一列地铁全制造周期有300多道工序,分布在9个工位上。
张旭东在纸上为记者画了一幅图,以一条流水线为例,左侧4个、右侧4个共8个圆圈,呈U型阵列排布,代表8节车厢,每个工位刚好是每节车厢的长度。第9个圆圈为落车工位。
“比如交付紧凑的时候,我们定的是1.0天/台车的节拍,每个工位在一天之内,就能刚好完成本工位上的所有工序。每天固定时间车厢向下一个工位移动,后一节车厢接着朝前拱一个工位。”张旭东双手比画道,“这就叫节拍。”
据此类推,还有1.5天/台车、2.0天/台车的生产节拍,根据交付计划敏捷调整。一个月能生产几列车,能通过生产“节拍”准确地算出来。
减少的不仅仅是人力和时间的浪费,对应的还有采购与用料,仓库里不会再有大量冗余的物料,也不会因为材料短缺影响生产,继而保证的是高效的生产和准时的交付。张旭东总结:“啥也不会乱,效率翻倍。”
截至2025年12月,武汉中车长客轨道车辆有限公司去年共生产12号线列车车厢共计248节。
生产管理室经理袁相轶介绍,2017年是公司生产的最高峰,涉及地铁7号线、8号线、11号线、2号线、光谷有轨电车,一年共生产366节车厢,相当于一天生产一节车厢。
武汉地铁列车已进入检修周期
走进该公司厂门后,一段室外轨道吸引了记者的目光:轨道上,停放着一列巨大的车厢外壳。
张旭东向记者介绍,每列列车出厂前,都要经过“静调”和“动调”两大步骤。“静调”通常指调试灯光、门、电等;“动调”就是让列车在2公里的实验轨道线上跑5000公里,确定没有任何问题,才会交给业主。

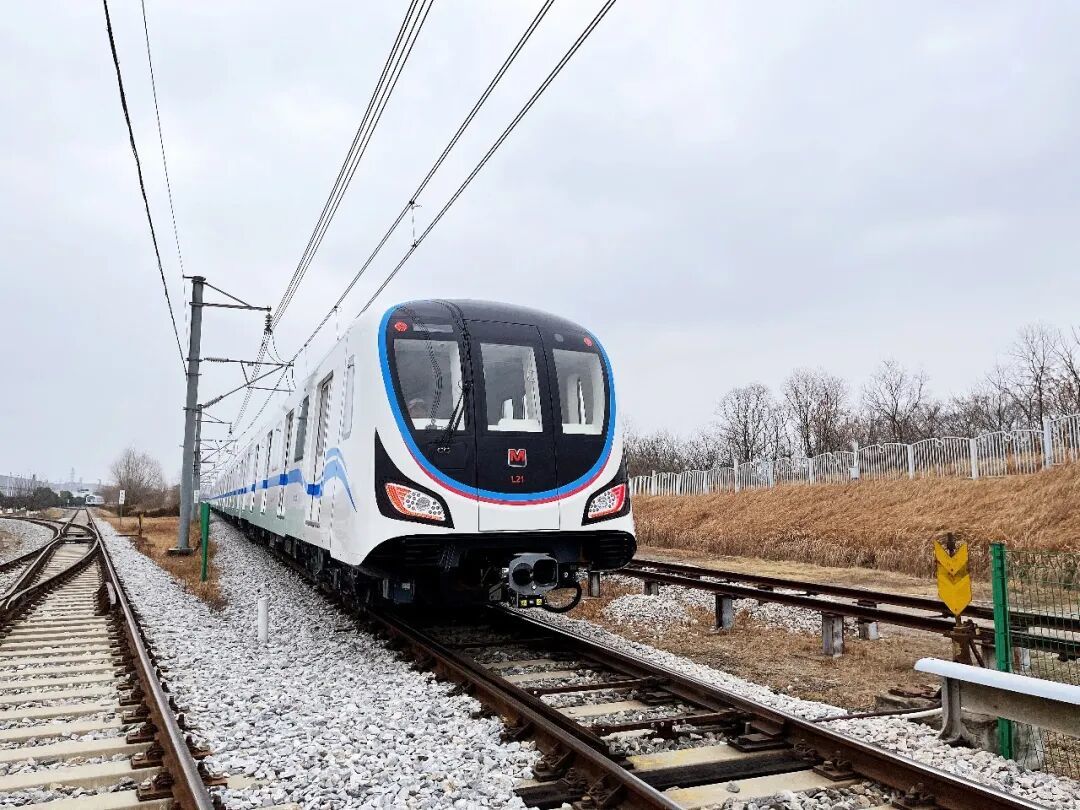

1月27日,列车在武汉中车长客轨道车辆有限公司厂区实验轨道上“试跑”。
“列车通常有30年的寿命,这30年内所有问题的解决方案,都需要陆续实现国产化和本土化。”技术管理室经理艾华宗告诉记者。
22日下午,记者在该公司检修车间门口的墙上看到一组数据:截至2026年1月,已交付转向架检修12个项目1294辆,交付车辆重要部件7个项目3006套。其中,涵盖武汉多条地铁线路及重庆、深圳等城市地铁项目。
“武汉上一个轨道交通的黄金期是每年不断开通新线路,现在进入了地铁的检修周期。”艾华宗说。
按要求,地铁列车每5年需要进行一次“架修”,每10年需要进行一次大修——将整列车全部拆成零部件,运回工厂进行全检。
以前,地铁列车的许多零部件来自进口,维修必须送回原厂。“等一个月很正常”,时间周期长,且没有议价权,同一零部件价格有时和国产相差10倍。
能不能通过自己的技术,让地铁在全寿命周期内不需要依赖进口的技术支持,成为这几年攻克的难题。
“修地铁列车的原理其实跟修车差不多,难的是找出哪儿有问题。”艾华宗介绍,一辆地铁列车检修有680道工序、成千上万个零部件,精准地测量出问题出现在哪,然后使用国产零件替代,确认误差小于某个数值后,还需要一个漫长的实验周期,比如,模拟列车跑5年,才算证明可靠性、形成自己的检修技术标准。
他透露,经过几年攻关,武汉地铁列车部分关键零部件的检修标准已经高于原厂,实现了“武汉制造、武汉检修”。
链接:
武汉已入列世界级地铁城市
武汉第一条地铁2004年开通,到去年底,武汉地铁运营里程518公里,车站总数达312座,位居全国前列。2025年12月31日,武汉地铁线网单日客运量达到602.2万乘次,创历史新高。
中国工程院院士钱七虎此前表示,武汉修建地铁殊为不易,一方面要穿越长江,面临很多复杂的技术难题,另一方面要克服复杂多变的地质条件。
“运营里程超过400公里就是世界级地铁城市的一个标志,经过20多年的高速发展,武汉已经进入世界级地铁城市名单,发展水平稳居全国第一方阵。”武汉中车长客轨道车辆有限公司华中区域总经理娄玉飞说。
